当前位置:首页 > 装修案例 > 外墙窗套怎么做,外墙窗套制作全流程解析

外墙窗套怎么做,外墙窗套制作全流程解析

来源:杨讯装修网

外墙窗套提升建筑美观度,强化密封与保温性能。不同材质窗套选择直接影响最终效果与耐久性。

外墙窗套怎么做,外墙窗套制作全流程解析

材料选择

铝合金窗套不老化不变形,金属质感突出。隔热性能稍弱,安装需配合断桥设计阻断热传导。整体式铝合金窗套采用工厂焊接成型,现场吊装一次完成,无拼缝误差。实木窗套纹理自然,需选择含水率≤12%的木材,避免变形开裂。松木、橡木常用,表面必须做防腐处理。GRC窗套造型表现力强,价格每米200-300元。耐碱玻璃纤维增强水泥,可精准呈现复杂雕花线条。幕墙铝板窗套每米价格100-200元,规格厚度影响最终报价。轻质高强,可选仿木纹饰面。发泡陶瓷窗套适用欧式雕花造型,重量仅为石材三分之一。保温隔音性能优异,需专用切割工具加工。

施工准备

工具清单包含电锤、切割机、水平仪、墨斗、胶枪。安全装备不可缺,高空作业佩戴安全带。现场清理墙面灰尘油污,暴露结构层。定位瓷砖缝隙,手磨机沿窗框切缝深≥5mm,冲洗无尘。防水预处理采用聚合物防水涂料填实砖缝孔隙。窗框下沿使用聚氨酯发泡胶填充,隔绝雨水渗透路径。木龙骨选用30×40mm干燥木方,防火防腐双涂层。间距≤300mm,垂直度误差≤3mm/m。

核心安装步骤

弹线定位依据室内50cm水平基准线。大线坠吊垂直,外窗同一标高拉通线复核。钻孔固定混凝土墙用冲击钻入墙70mm,孔径匹配膨胀螺栓。轻质墙体预埋混凝土块或化学锚栓,禁射钉固定。整体窗套吊装焊接成型窗套配置吊装件,卷扬机提升至洞口。连接框与副框螺栓紧固,装饰框与墙体结构胶密封。分体式拼接木质窗套45度割角对接。试拼校正造型错位,发泡陶瓷碎块修补接缝。金属窗套干挂固定窗侧板凹槽卡入卷帘导轨,顶板预留帘片穿口。遮阳系统与窗套集成安装。密封收边耐候胶封闭窗套与墙体接缝。抗紫外线硅酮胶勾填板材接口,胶缝均匀无断点。

技术要点与质量标准

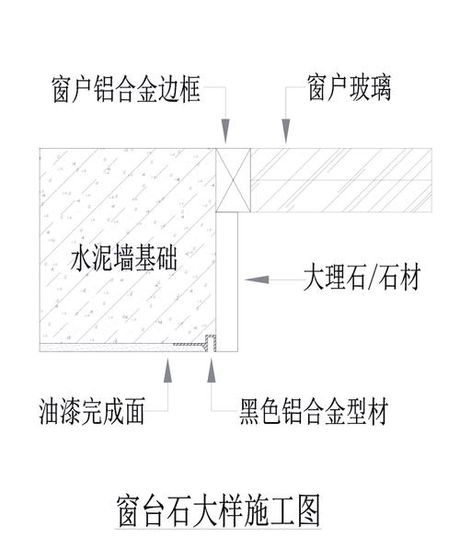

窗台板出墙尺寸>10mm,内高外低坡度排水。石材窗台避免木质受潮变形。转角拼接45度斜角严密无错台。木线条宽度≥40mm时背面开防变形槽。平整度检测两米靠尺检查立面,缝隙≤3mm。手敲无空鼓,胶泥填充饱满。安全加固塑料膨胀螺栓间距≤400mm。高层建筑附加不锈钢角码锚固。成品保护安装后贴防污膜,48小时内避免雨水冲刷胶缝。

维护与成本

木质窗套每年涂刷木蜡油养护。开裂缝隙用弹性填缝剂修补。GRC窗套裂缝用水泥基渗透结晶材料封闭。铝合金接缝定期检查耐候胶老化情况。成本控制要点基础粉刷窗套约50元/米。造型窗套价格翻倍,复杂雕花另行计价。标准化生产降低定制成本。实用功能优先窗套出挑尺寸匹配外墙保温层厚度。北方地区窗套顶部加滴水线阻断冰挂。施工流程标准化工厂预制率提升至80%。现场仅拼装与微调,减少粉尘噪音。质量通病预防木砖遗漏导致窗套松动。预埋件数量≥5个/窗,防腐处理到位。表面鼓包因底板不平,安装前用靠尺校验龙骨平面度。
