装修时间由房屋面积决定。50平方米一居室简装耗时约2个月。100平方米普通住宅精装需3-4个月。200平方米以上别墅或大户型豪装可能持续6-12个月。
装修类型与工期
简装包含基础水电改造、墙面地面处理。耗时4-8周。适合预算有限或出租房需求。
精装增加造型设计(如电视背景墙、吊顶)。材料品质更高。100平方米住宅需8-12周。
豪装涉及复杂设计、高端材料及全屋定制。定制家具生产周期4-6周。总工期超过12周甚至半年。
房屋类型差异
- 毛坯房:简装2-3个月;精装3-4个月;豪装4-6个月。
- 旧房翻新:拆除旧装修增加工期。简装2.5-3.5个月;精装3.5-5个月。
- 局部改造:仅翻新厨房或卫生间。单间耗时12-15天。

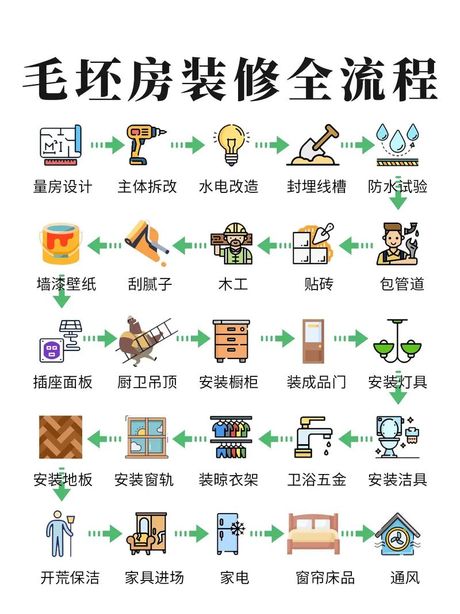

施工阶段分解
前期设计准备:确认方案、采购主材。耗时7-15天。设计反复修改可能延长周期。
拆改与基础施工:墙体拆改、水电改造、防水。新房需1-2周。老房因重新布线延长至15-30天。
中期施工:贴砖、墙面处理、吊顶。100平方米住宅耗时30-50天。材料延迟可能中断进度。
后期安装收尾:橱柜、洁具、灯具安装。耗时10-15天。定制家具交付延迟是常见瓶颈。
关键影响因素
- 材料供应:定制产品生产周期30-60天。进口材料物流延误增加等待时间。
- 气候季节:雨季延长泥瓦工程干燥时间。春秋季施工效率提升10%-20%。
- 施工团队:3-5名熟练工人可缩短工期30%。新手团队可能导致返工。
优化工期策略
分区并行施工:厨房防水与客厅铺砖同步进行。缩短总时长10%-15%。
提前备货:瓷砖、地板等主材开工前到位。避免施工停滞。
数字化管理:装修软件跟踪进度。实时监控材料使用与工序衔接。
合同约束:明确工期违约责任。预留10%-15%缓冲时间应对突发延误。
入住时间节点
装修结束后需通风散味。简装使用普通材料通风1-2个月。精装环保材料缩短至1个月内。空气质量检测达标后方可入住。冬季通风效率较低需延长等待。
